Rekonstrukce hřbitova v Uherském Brodě-Újezdci - záměr č. 269
Rozpočet
2 800 000 Kč
Termín
prosinec 2026
Priority
1.2 Veřejná prostranství a budovy, územní rozvoj
Popis
Účelem zpracovaného návrhu je stavební obnova a urbanistická kultivace poměrně neutěšeného současného stavu hřbitova včetně doplnění o jiný způsob pohřbívání ve formě urnového háje. Byla zpracována urbanisticko-architektonická studie se snaží pomocí jednoduchých prostředků navrátit hřbitovu kompaktnější a v rámci možností přívětivější charakter včetně jeho nejbližšího okolí. Předmětem nové úpravy je přístupová cesta, nové ztvárnění a statické zajištění obvodové zdi související i s rozšířením areálu v jižní části, úprava vstupní a vjezdové brány, řešení komunikace pro pěší, realizace urnového háje, odpočinkových ploch, veřejného osvětlení, nového místa pro odběr vody, stanoviště kontejneru, rozšíření parkovacích ploch, rozmístění nové solitérní zeleně.
V měsících červenec až říjen roku 2023 proběhla rekonstrukce hřbitova v Uherském Brodě-Újezdci – I. etapa. Rekonstrukce spočívala ve stavebních pracích obnášejících revitalizaci a nové vybudování zpevněných ploch, zbudování nového oplocení v severní části hřbitova, instalaci nového osvětlení, vybavení novým mobiliářem jako jsou stojany na konve a místa pro odběr vody, zbudování urnového háje.
Stav hřbitova před rekonstrukcí již nebyl uspokojivý. Hřbitov celkově působil zchátralým dojmem. Chodníky a cesty byly z různých materiálů, hlavní trasa byla vysypána hrubým kamenitým povrchem a výškově na sebe plochy nenavazovaly. Cesty na hřbitově i z hlediska bezpečného pohybu byly neuspokojivé, a to zejména pro starší osoby.
Celkem si stavební úpravy vyžádaly 11,5 mil. Kč z rozpočtu města.
V II. etapě se počítá s realizací odpočinkových ploch, úpravou vstupní a výjezdové brány a novým parkovištěm pro osm vozidel, včetně jednoho pro osoby tělesně postižené.
Veřejný přínos
Rekonstrukcí areálu hřbitova bylo zlepšeno prostředí hřbitova, které nyní působí uctivě k zesnulým. Nové plochy umožňuj snadnější a bezpečnější pohyb zejména starším návštěvníkům hřbitova.

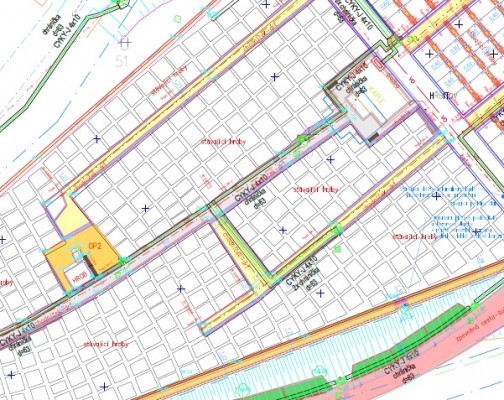

Architekotnicko-urbanistická studie
Září 2017
Zpracování urbanisticko-architektonické studie.
Projektová dokumentace
Říjen 2018
Zpracování projektové dokumentace.
I. etapa
Říjen 2023
Realizace I. etapy rekonstrukce hřbitova.
II. etapa
Realizace II. etapy rekonstrukce hřbitova.
